河北铭泰震安减隔震器材有限公司
联系人:张经理
手机:18732871219
邮箱:18632878593@163.com
地址:河北省衡水市高新技术开发区
屈曲约束支撑安装注意事项
日期:2020-04-09 点击量:

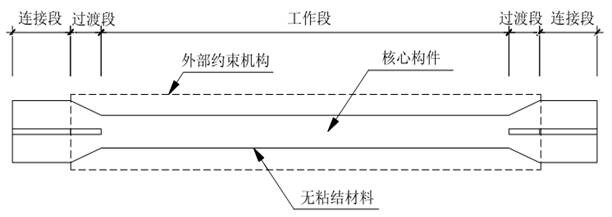

屈曲约束支撑厂家介绍:屈曲约束支撑又称防屈曲支撑或BRB(Buckling restrained brace),产品技术发展于1973年的日本,当时的一批日本学者成功研发了墙板式防屈曲耗能支撑,并对其进行了加入不同无粘结材料的拉压试验;1994年北岭地震后,美国也开始对防屈曲支撑体系进行相应的设计研究和大比例试验,同时结合理论计算分析了该支撑体系较其他支撑体系的优点。
屈曲约束支撑安装前应对与支撑连接上、下梁柱节点进行位置检查,主要检查内容包括节点与施工图的偏位以及节点板在施工过程中出现的出平面偏移。平面偏移不得超过节点处最厚板板厚的1/3;当超过上述偏差时,应采取相应的措施予以纠偏,矫正后方可开始屈曲约束支撑的安装。通常采取措施如下:
(1)火焰校正
火焰校正的方法通常是在偏移量不大,及板厚较小的情况下采用。
(2)安装一块底座钢板
安装一块底座钢板的方法是在偏移量较大,及板厚较大的情况下采用。采用此方法时节点处须切割与底座钢板厚度相同的长度,且此钢板须要检测Z向性能。
3、误差消减
3.1 在屈曲约束支撑吊装前应再次对上下节点板间净距进行校核,若存在误差应即时采取措施进行消减,避免屈曲约束支撑吊装不能就位,产生重复工作、窝工等。
3.2 对于焊接连接型的屈曲约束支撑,可通过切割节点板消减正误差,通过补焊缝消减负误差。
3.3 对于负误差较大时,则应重新制作节点板,保证屈曲约束支撑安装长度。
4、产品吊装
4.1 产品吊装即把屈曲约束支撑吊装至相应楼层相应的安装位置处,吊装前仔细检查起吊设备、工具、钢丝绳等各种机具的性能是否完好,确保万无一失。
4.2 吊装顺序
1)一层内部屈曲约束支撑
2)二层及一层外部屈曲约束支撑
3)三层屈曲约束支撑
4)四层屈曲约束支撑
5)五层屈曲约束支撑
4.3 成品屈曲约束支撑构件自带有专用的吊耳(沿支撑长度有两道),可直接穿入吊索进行绑扎吊装,穿入吊索时,切记不要只穿部分吊耳,支撑有吊耳的面要朝上。
4.4 成品屈曲约束支撑产品,经绑扎等准备工作后,作次全面检查,检查无误后,先试吊,再开始起吊,起吊过程不宜过快。
4.5 提升过程中应安排专业人员进行指挥,保证信号统一、联络清晰、可靠,严禁操作人员酒后作业。
- 2020-11-24BRB防屈曲约束支撑要求介绍
- 2020-11-05防屈曲约束支撑建筑结构应用广泛
- 2020-11-02防屈曲约束支撑技术前世今生
- 2020-10-26防屈曲约束支撑概念规划
- 2020-10-06防屈曲约束支撑用于新建工程
